企业推广生产工单的6点理由
结论摘要
在柔性制造与订单驱动时代,仅靠传统生产订单已难以支撑精细化运营。生产工单通过与销售订单联动、细化排程和全过程追踪,成为提升计划刚性、物流效率、质量追溯与供应链响应的关键工具。推广工单管理不是形式主义,而是实现精益生产和快速交付的必要路径。
- 生产工单是连接销售订单与车间执行的精细化指令载体,确保‘客户买单的才是增值的’。
- 工单管理支撑JIT物流、自动化工位配送、产品质量追溯和成本效率分析等关键能力。
- 以工单为牵引的拉动式生产可显著提升供应链协同效率,降低库存并加快交付速度。

最近在某大型企业做新工厂物流规划项目,在对企业计划协同现状调研时了解到,该企业的生产依靠生产订单指引,几乎没有工单的概念,访谈时大家也一直提到,为什么要推动生产工单?目前的模式有什么问题吗?生产工单不适合我们企业?

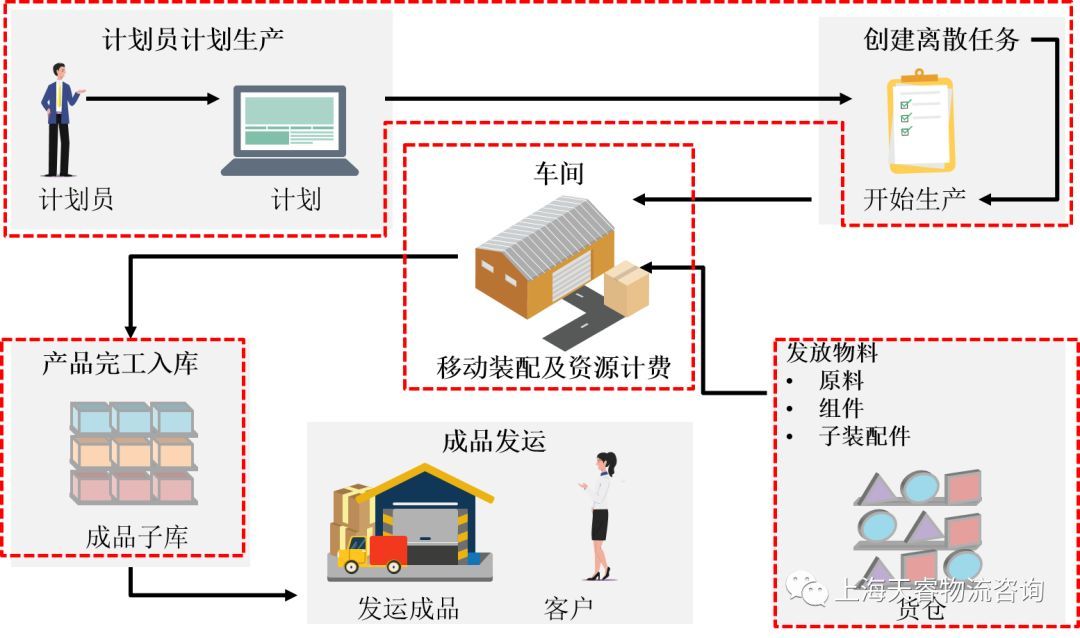

图:订单指引下的生产粗略模型
1
生产工单的定义

在大批量、流水线、备货制生产模式的背景下,订单或工单生产本质上没有区别,也没有优劣之分,只要能生产出来就是增值的。但随着大规模定制、柔性化、订单制时代到来,生产出来的不一定是增值的,只有客户买单的才是增值的。在这种情况,推广精细化的生产工单管理似乎势在必行。
生产工单实际是一种生产指令,由一个和多个作业组成的简单制造计划,是上级部门下达的生产任务,下级部门接受任务的依据。工单是依据销售订单(或销售预测)、BOM、生产计划下达的生产指示,用于指导产线从领料、生产到入库的各环节,确保产线不会领错料、领少料、领多料,也不会多生产、多入库。工单结束后可以即时分析生产成本和效率,及时反映制程异常情形,利于责任者及时提出改善和预防措施。
2
生产工单管理

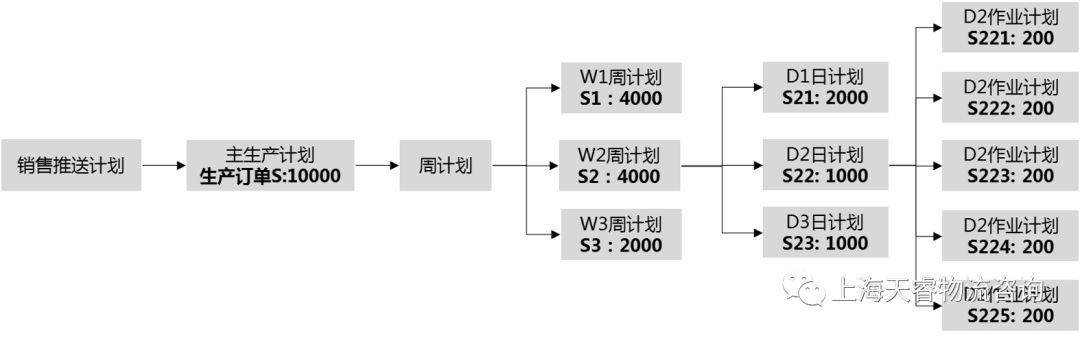

图:工单管理下的车间任务概览
生产工单管理一般包括工单的创建、发放、完工、关闭等几种状态。工单的创建在排程系统中完成(如APS系统),依据已经设定的工单命名规则(建议关联销售订单号),创建工单,定义工单开始、结束日期、数量、生产资源等信息。工单的创建,强调工单数量设置的合理性、经济性,其是供应链各环节能否均衡性化、节拍化的关键要点。总体原则是工单数量不宜过大,目前一般家电企业以2 -4小时的产出数量定义。工单创建完成,即意味着有新的生产任务进入排队等待阶段,各类生产资源将会为其预留。创建完毕的工单,将进入发放状态,发放的提前期根据生产计划的刚性及备料周期设定,已发放的工单,各项生产资源进入准备阶段,如物料的到货、备料、齐套、检查等等,一切准备就绪,生产工单进入执行阶段。执行完毕的工单,将及时进行完工、关闭,预示着此项工作任务的结束。
在整个工单管理过程中,工单号作为唯一的生产指令和代码,从APS系统产生后,在各类企业信息系统中(如MES系统、WMS系统、QMS系统、IMS系统等)进行实时、连续交互。

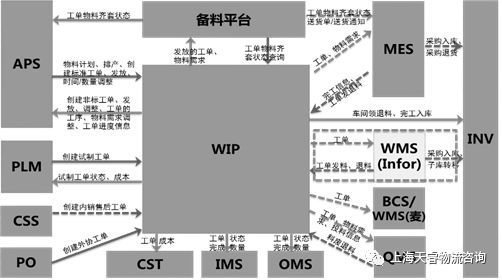

图:生产工单与各类信息系统的信息交互举例
3
企业推广生产工单的6点理由

工单管理强调与销售订单的联动、精细化排程。基于生产工单管理主要特点,企业推广生产工单的五点理由简述如下:
**1、合理的工单管理,是物流计划精细化的前提。**因工单的创建过程强调了生产模数概念,按照生产工单的指令,物料组织模式可以更加节拍化、均衡化,与之联动的物流计划将更加精细化,为供应商小批量到货提供了基础,尤其对于JIT到货的物流计划,将更加精准、及时。
**2、完善的工单管理,是生产计划刚性管理的有效支撑。**工单模式下,生产指令更加细化,并详细定义了标准工时,对于差异的管控更加敏感和快速响应,开工差异时间?完工差异时间?以上数据的快速获取,对于分析计划刚性、计划变动提供了完善的数据支撑。
3、生产工单的推行,是自动化工位物流配送的前提。自动化工位物流,具备小批量、多频次配送特点,其需要接收明确的、精细的生产指令,而生产工单推行,为其提供了前提,使自动化工位物流配送成为可能。
**4、生产工单管理,是产品质量追溯的前提。**生产工单管理,详细记录了工单的“旅游路径”,何时开始?用了哪些物料?哪个供应商的物料?经历了哪些工段?何时结束?以上信息,因生产工单本身的精细化,将被精细化的记录,一旦发生品质问题,可以快速进行追溯。
**5、 精细的工单管理,是企业精细分析管理的关键要点。**工单管理,便于管控生产线物料的使用和入库,避免不合理的报废和损耗,确保车间领用物料的规格和数量是符合要求的,并且能及时发现不良和报废情况,及时找出改善并做出改善,能精细化的支持企业成本和效率分析管理。
**6、工单管理是提高供应体系响应速度,实现快速交付、降低库存的有效手段。**工单管理以订单为牵引,实行拉动生产模式,整个供应链用同样的“语言”、相同的“节拍”互相协同,减少了整个环节的效率损失,提升了整条供应链响应速度,有利于实现快速交付、降低企业库存。

部分原创文章(更多精彩,请关注公众号):
一、供应链规划与优化
- 【干货】面向智能制造的智慧供应链建设
- 你需要的什么样的工厂园区建设与供应链策略?
- 你的企业为什么做不好生产计划 ——制造企业生产计划管理的七大现状问题
- 制造企业供应链应该修炼的五项能力——家居制造企业的“修真之路”
- 3个现状+7个问题+1个案例告诉你,为什么中小企业供应链物流规划不得不为!
制造企业库存控制的三板斧:察、谋、砍
- 用时间管理消灭库存与空间——制造企业库存控制的八大时间管理
- 制造企业供应链物流改善切入点(一):物料齐套管理
- 制造企业供应链物流改善切入点(二):订单交付管理
- 制造企业供应链物流改善切入点(三):客户交期管理
- 邱伏生:我们需要“爆款供应链”,而不是“伪爆款”
订单交付管理在供应链改善中的重要性
制造企业应如何解读自己的供应链
邱伏生:物流装备企业进入制造业物流的路径建议
二、新工厂规划 / 智能工厂规划
- 为何说未建厂前资深规划师名言“一句话,价值一千万”
- 【是否同感】“智能工厂规划”只缺一个立体库?
- 新工厂规划系列——装卸货月台前货车弯道宽度数学建模及计算
- 关于物流系统中,投资回报率的一点看法
- 生产厂房防火分区设计
- 自动化立体库系统的5大间接优势
- 【系列】自动化物流系统成功运行的前提:具备几点物流基础
- 【经验分享】智能工厂规划实施过程中需注意的3个陷阱
- 【分享】某德国工业4.0标杆工厂内的8种物料搬运技术
立体库建设中,甲方需要知道的几个建筑参数
三、生产物流优化
- 物料包装规划设计10大原则与物料标准包装3个层级
- 物料包装规划之标准器具选型与选用
- 【案例】论零部件包装规划和设计——以某汽车零部件企业包装改善案例为切入点
- 浅谈物流计划的精髓:事前预防和事中控制
- 三分钟教你快速识别制造企业生产物流管理瓶颈
- 实战案例 | 看专家分析仓库现场物流痛点
- 精益物流系统工具系列——PFEP成功推进的5个关键点
物流包装规划系列-3:包装尺寸与数量设计
四、MMOG/LE系列


核心要点
- 1 生产工单是实现销售-生产-物流一体化协同的核心纽带。
- 2 合理的工单粒度(如2-4小时产出量)是平衡效率与柔性的关键设计点。
- 3 工单闭环管理为成本分析、异常响应和持续改善提供数据基础。
